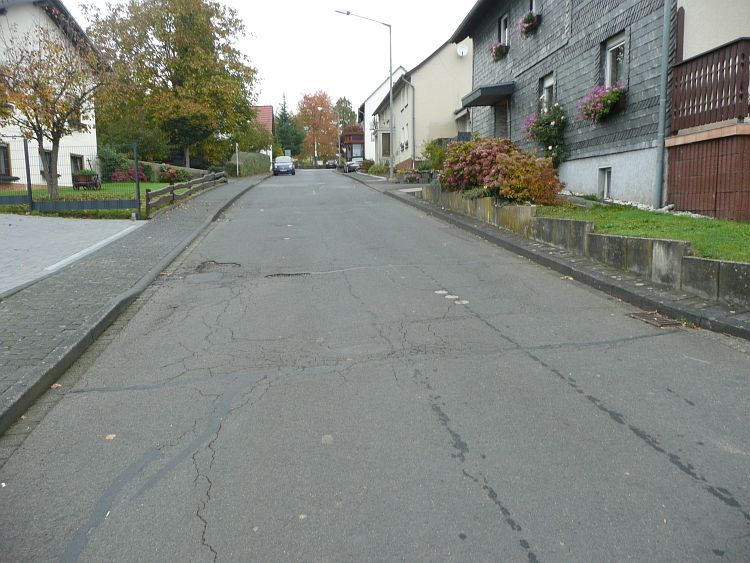

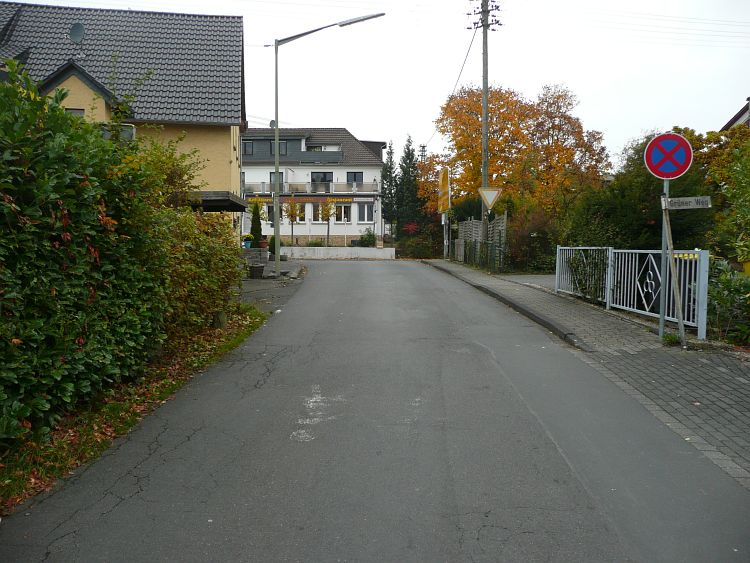

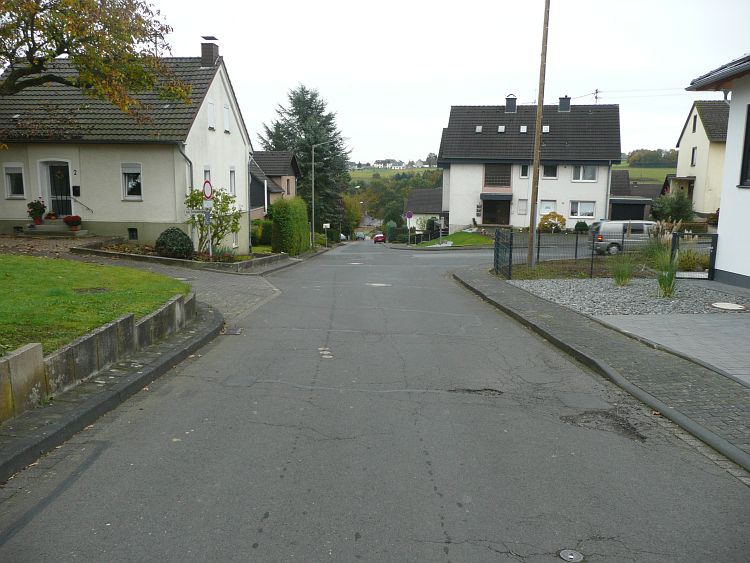

Die Ortsgemeinde Flammersfeld hat unser Ingenieurbüro mit den Planungsleistungen für den Ausbau der Südstraße sowie des Teilstücks Schulstraße und des Teilstücks Hubertussteig beauftragt. Ergänzend planen wir für die Verbandsgemeindewerke die Erneuerung der Mischwasserkanalisation sowie der Trinkwasserleitung.
Der Ausbau der Straßen ist nach erfolgter Bauausschreibung für die Jahre 2018/2019 vorgesehen. Der Straßenquerschnitt setzt sich aus einer durchgehenden Fahrbahnbreite von 5,00 m und einem bergseitigen Gehweg (1,50 m) zusammen. Im Bereich der Grundschule wird eine Bushaltestelle für Schulbusse angelegt.
Die durchgehende Linienführung der Straßen erfolgt nach dem Ausbau von der Einmündung Schulstraße/Rheinstraße (B 256) über die Südstraße bis zur Einmündung Hubertussteig/Raiffeisenstraße (K 9).
Zusätzlich zum Ausbau der Straßen soll auch die Mischwasserkanalisation mit den in den Straßen liegenden Hausanschlussleitungen sowie die Wasserleitung, beide aufgrund ihres schadhaften Zustandes, erneuert werden.
Daten:
Straßenlänge:500 m
Querschnittsbreite:6,65 m
Länge Mischwasserkanal:580 m
Länge Wasserleitung:560 m
17.07.2018: Mikrokabelrohre

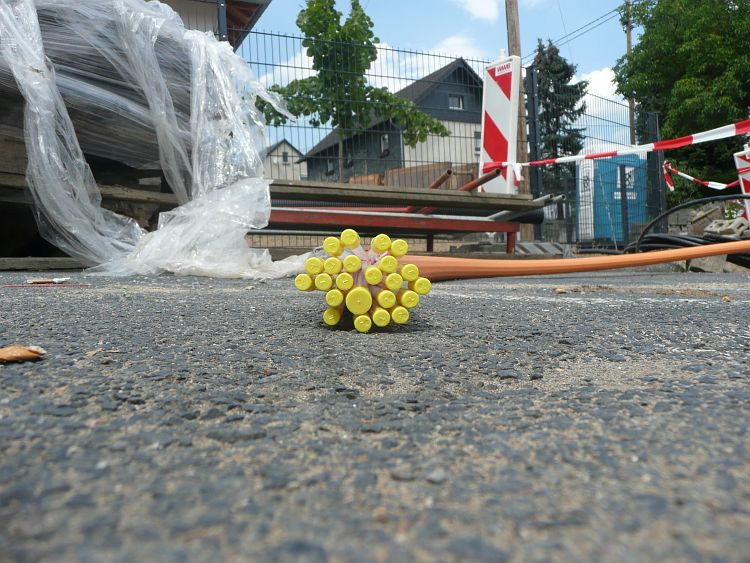

Verlegung von Mikrokabelrohren
22.05.2018: Baubeginn
Die Baustelle wird eingerichet.
Februar 2018: öffentliche Ausschreibung
05.04.2017: Anliegerversammlung
Anliegerversammlung mit Vorstellung der Planung
November 2016: Planungsbeginn

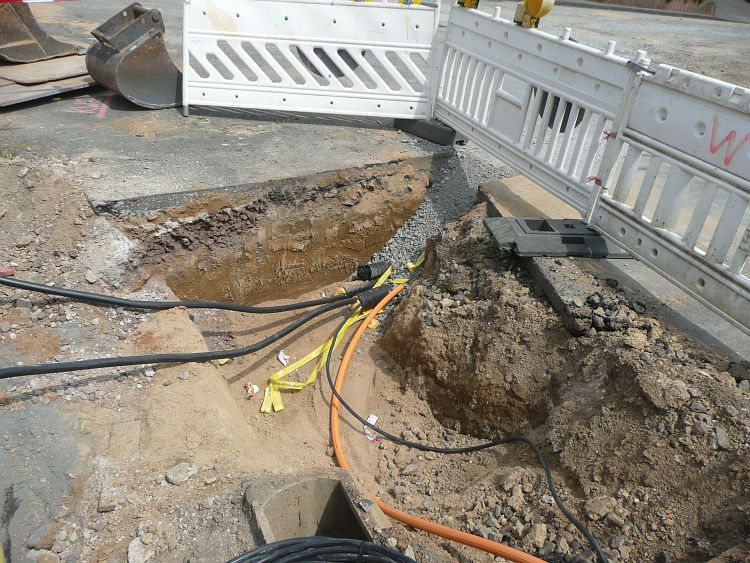

17.07.2018: Mikrokabelrohre
17.07.2018: Durch die Verlegung von Mikrokabelrohren schafft die Ortgemeinde Flammersfeld die Möglichkeit einer späteren Versorgung der Gebäude mit Glasfaseranschlüssen (Fibre To The Home, FTTH)
22.05.2018: Baubeginn

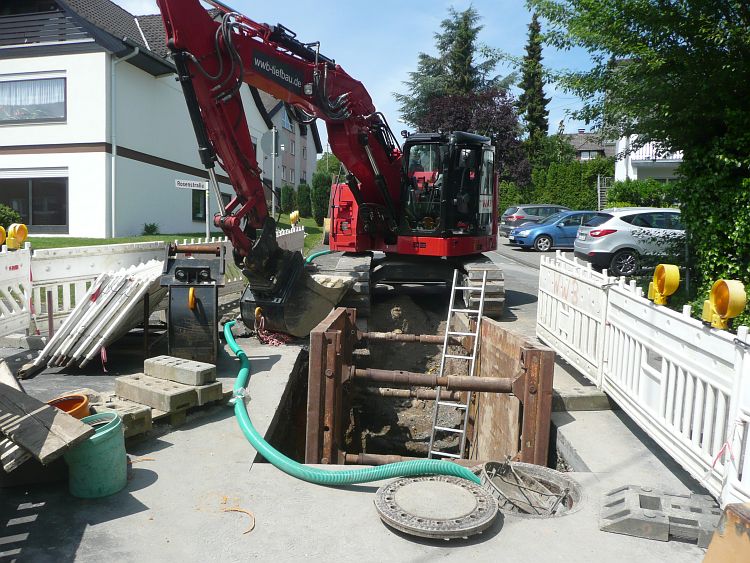

Der Baubeginn erfolgt mit der Baustelleneinrichtung. Zunächst soll der Kanal im Hubertussteig verlegt werden.
Februar 2018: öffentliche Ausschreibung
Die Bauleistungen werden öffentlich ausgeschrieben, Angebotseröffnung ist am 01.03.2018.
05.04.2017: Anliegerversammlung
Die Planung wird den Anliegern im Rahmen einer Anliegerversammlung vorgestellt und Fragen zum Ausbau beantwortet.
November 2016: Planungsbeginn
Die Planungsleistungen beginnen mit der topographischen Vermessung der Bestandssituation.
